Stelltermin verschoben weil Fensterfarbe falsch

4,60 Stern(e) 7 Votes
Zuletzt aktualisiert 21.11.2025
Sie befinden sich auf der Seite 5 der Diskussion zum Thema: Stelltermin verschoben weil Fensterfarbe falsch
>> Zum 1. Beitrag <<

Y

YourValentine

Bauträger ist unsere Fertighausfirma.

mit Corona können se sich aber nicht rausreden wenn se die falschen Fenster bestellen oder falsche Fenster geliefert bekommen

hab’s nochmal abfotografiert

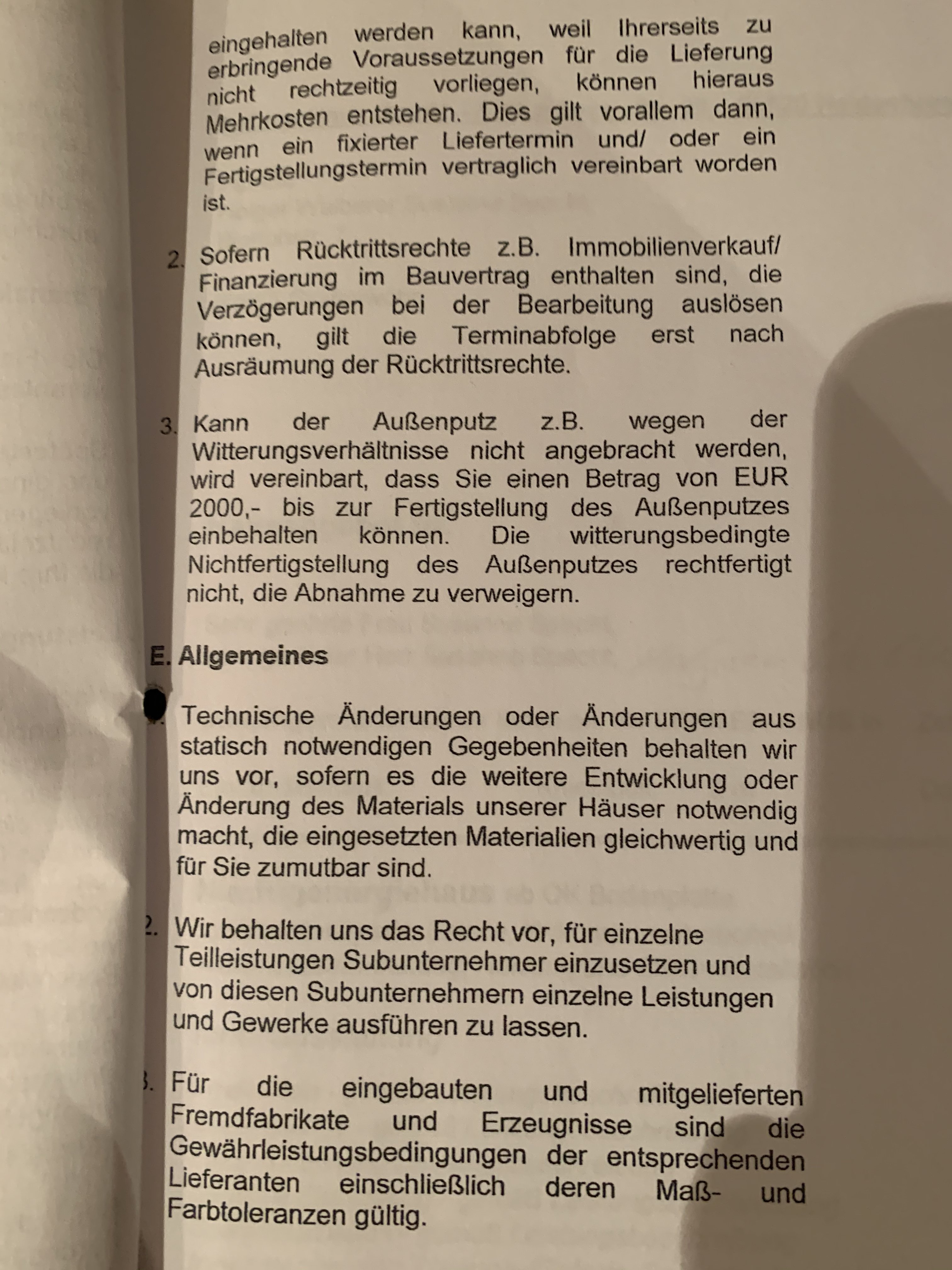

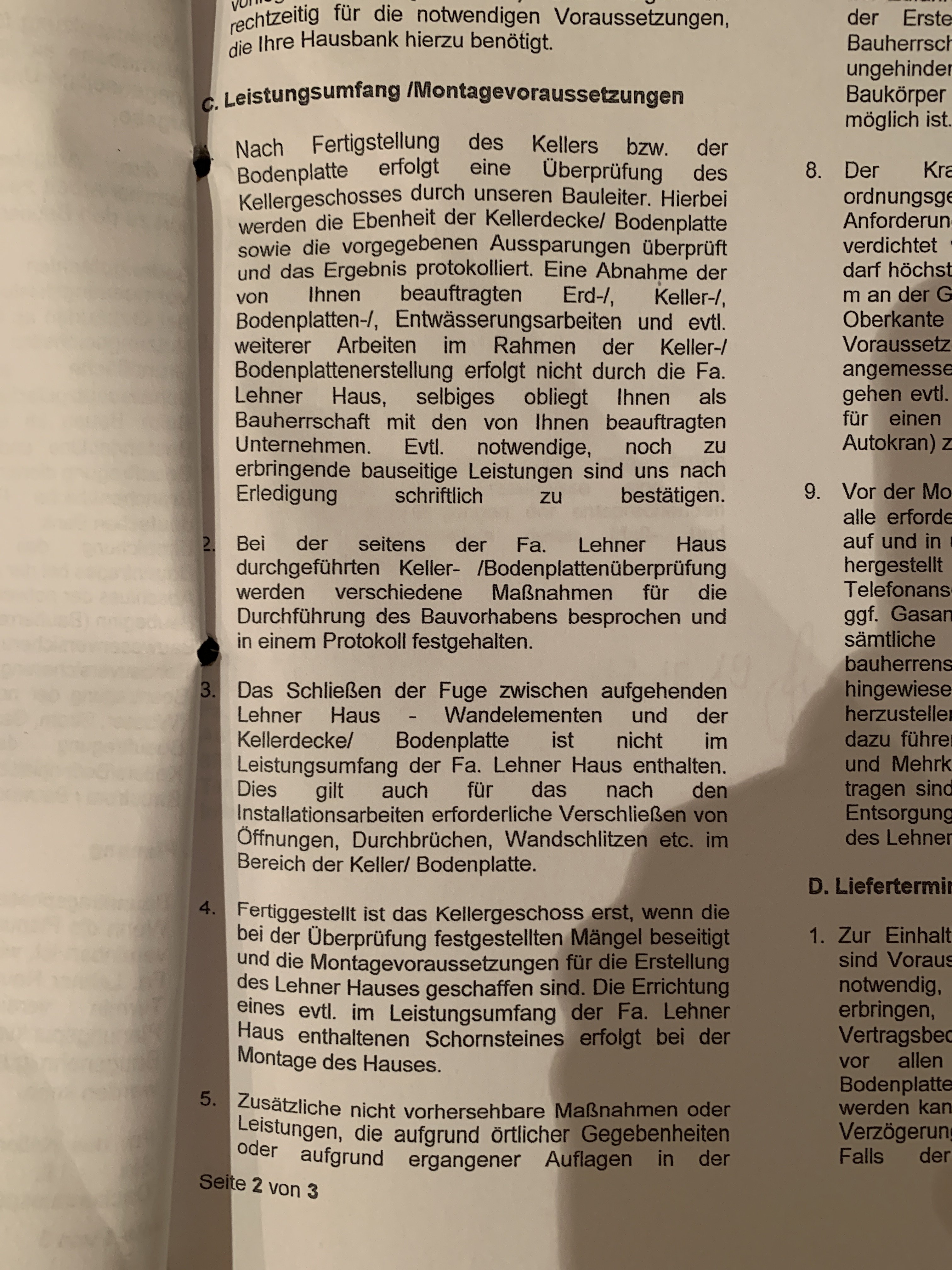

Seite aus Bauhandbuch mit Abschnitt Leistungsumfang /Montagevoraussetzungen zum Kellerbau.

Foto einer Buchseite mit Montagevoraussetzungen und Keller-/Bodenplattenprüfungen.

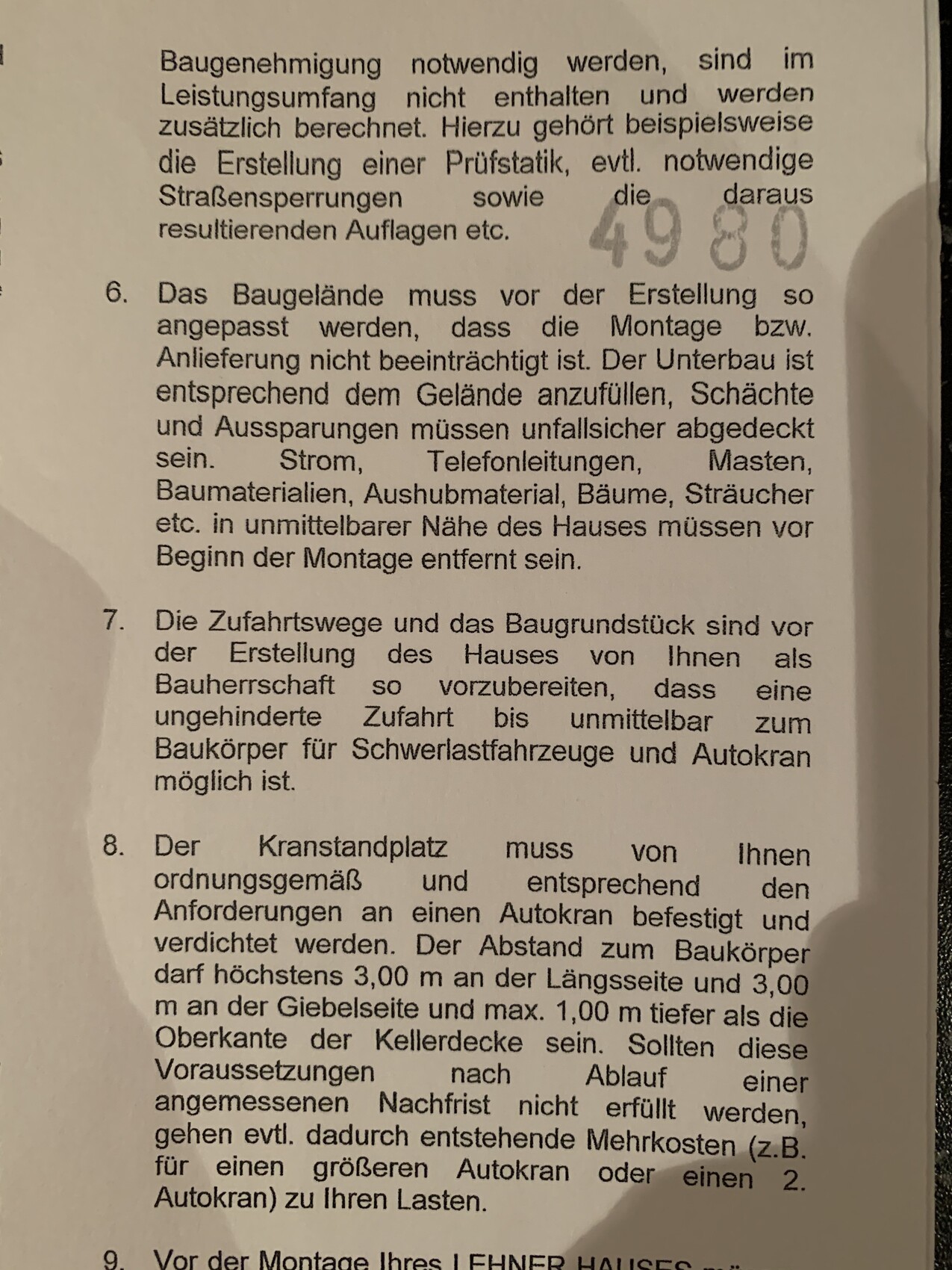

Ausschnitt eines Bauvorschriften-Dokuments mit Paragraphen 6–9, deutscher Fließtext.

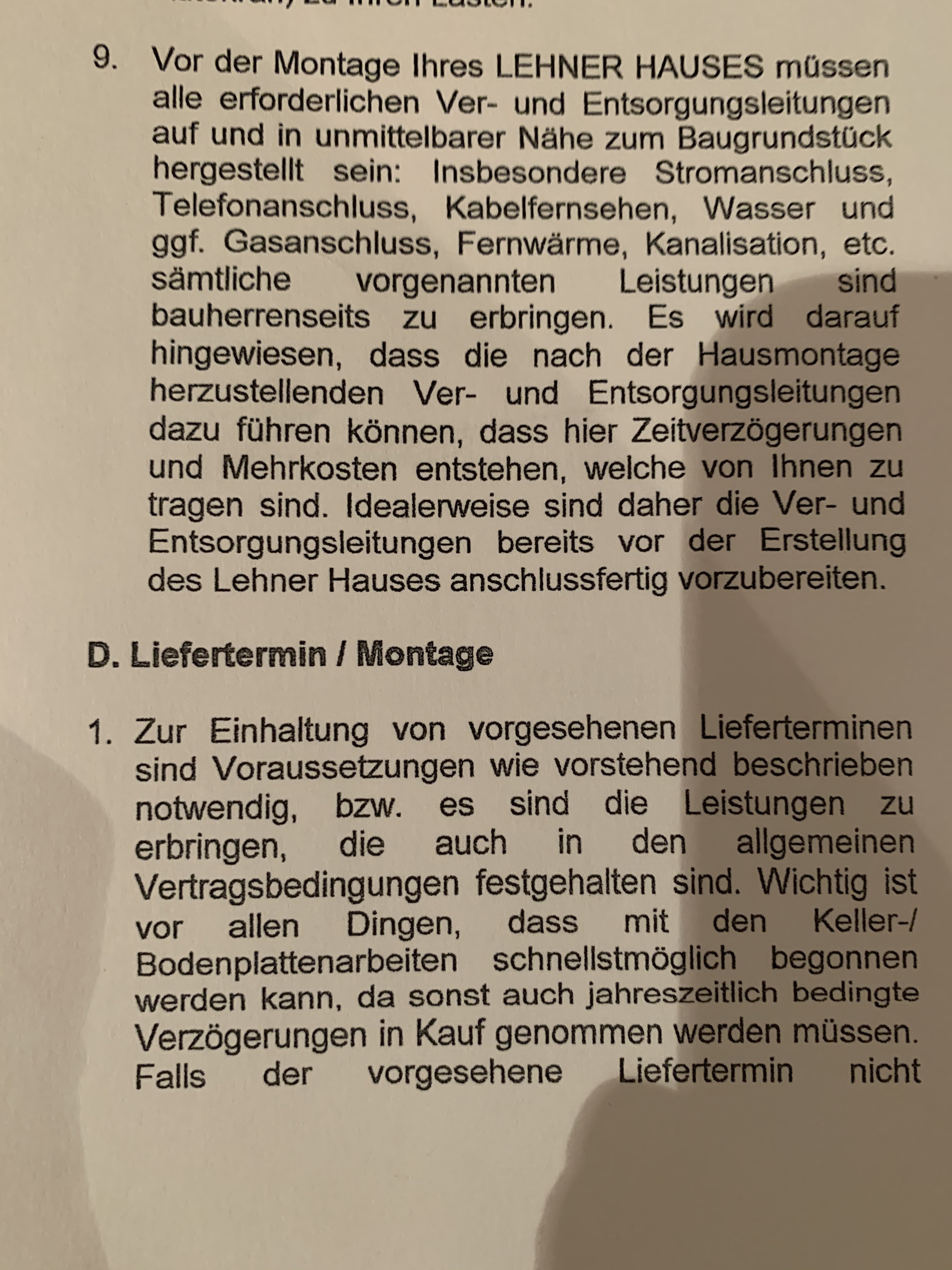

Seitenabschnitt eines Dokuments: D. Liefertermin / Montage mit Fließtext.

Deutsche Vertragsseite mit Abschnitten 2, 3 und Allgemeines; Drucktext.

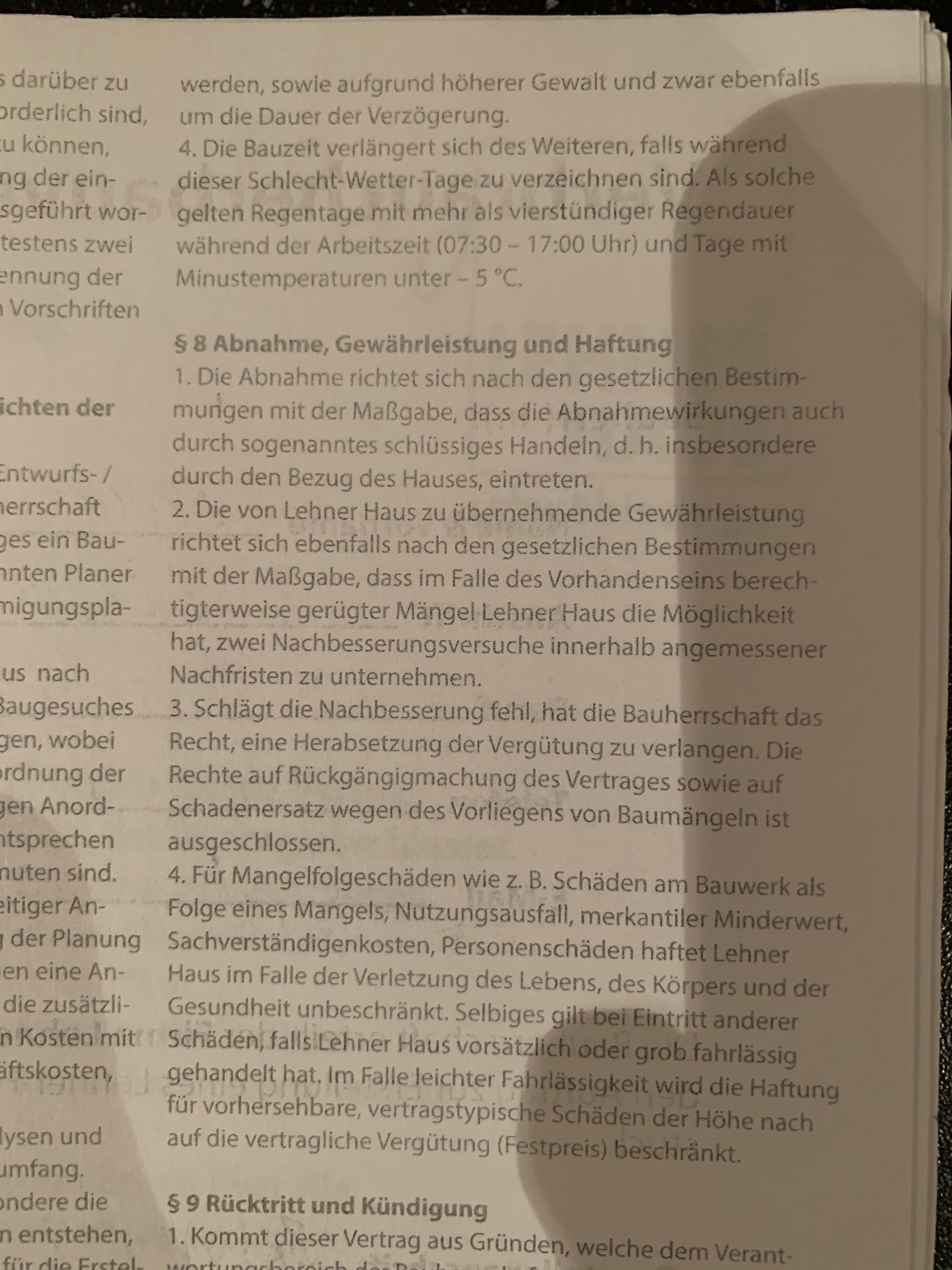

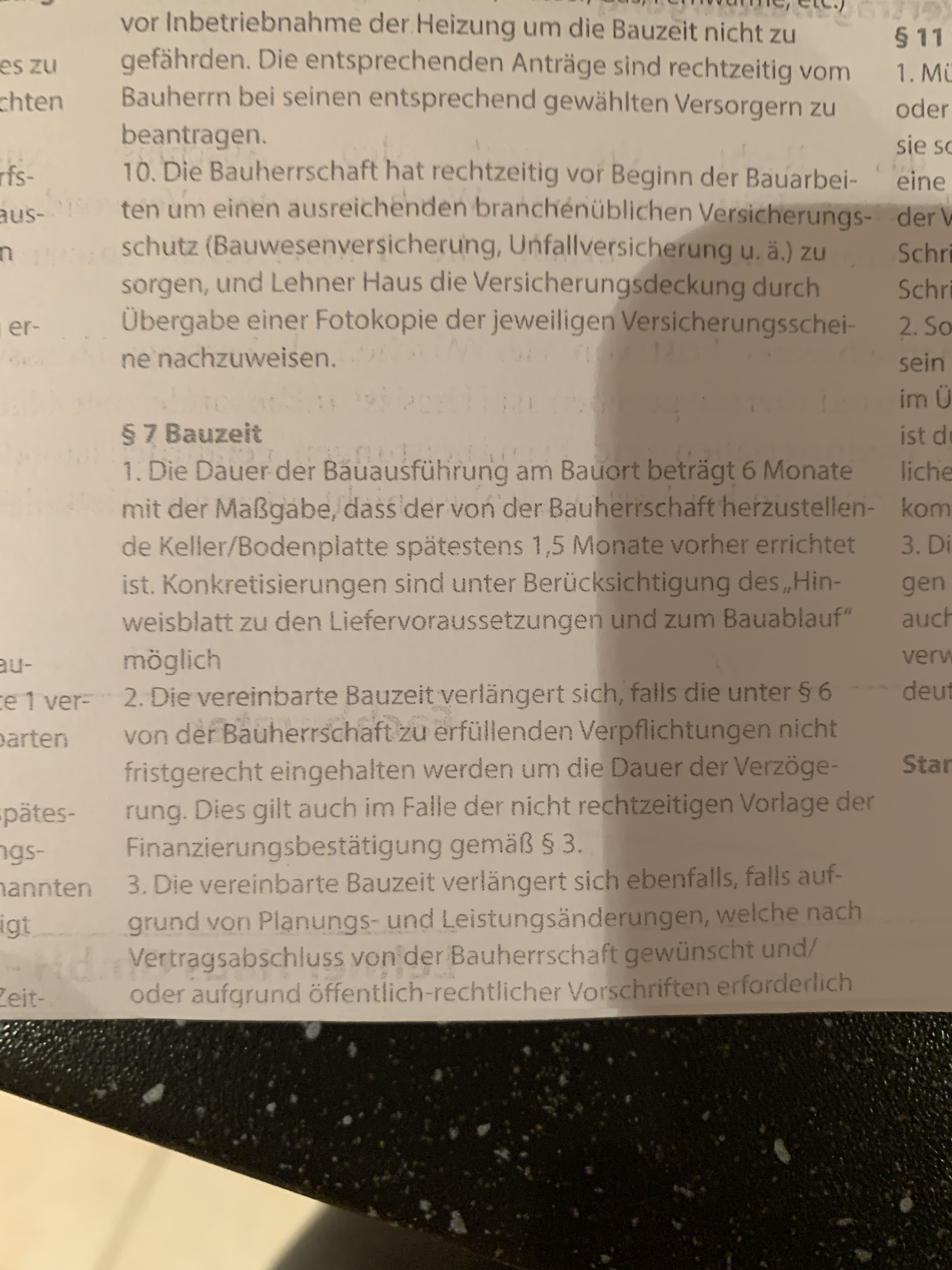

Gedruckter deutscher Gesetzestext zur Bauzeit, §7 Bauzeit, sichtbare Klausel.

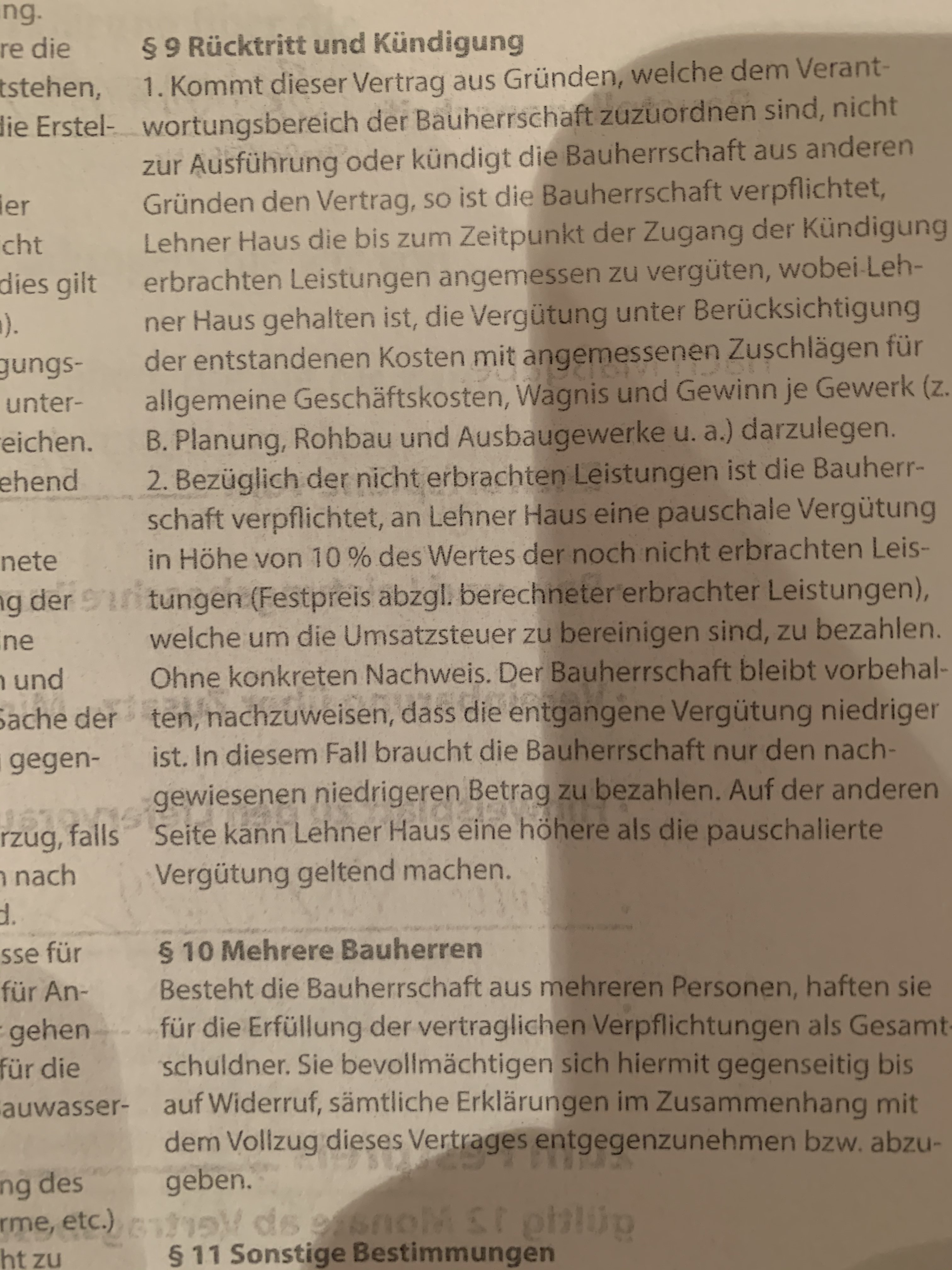

Seite aus einem Gesetzestext: §8 Abnahme, Gewährleistung, Haftung; §9 Rücktritt und Kündigung.

Ausschnitt aus einem Bauvertrag: §9 Rücktritt und Kündigung, weitere Bestimmungen.

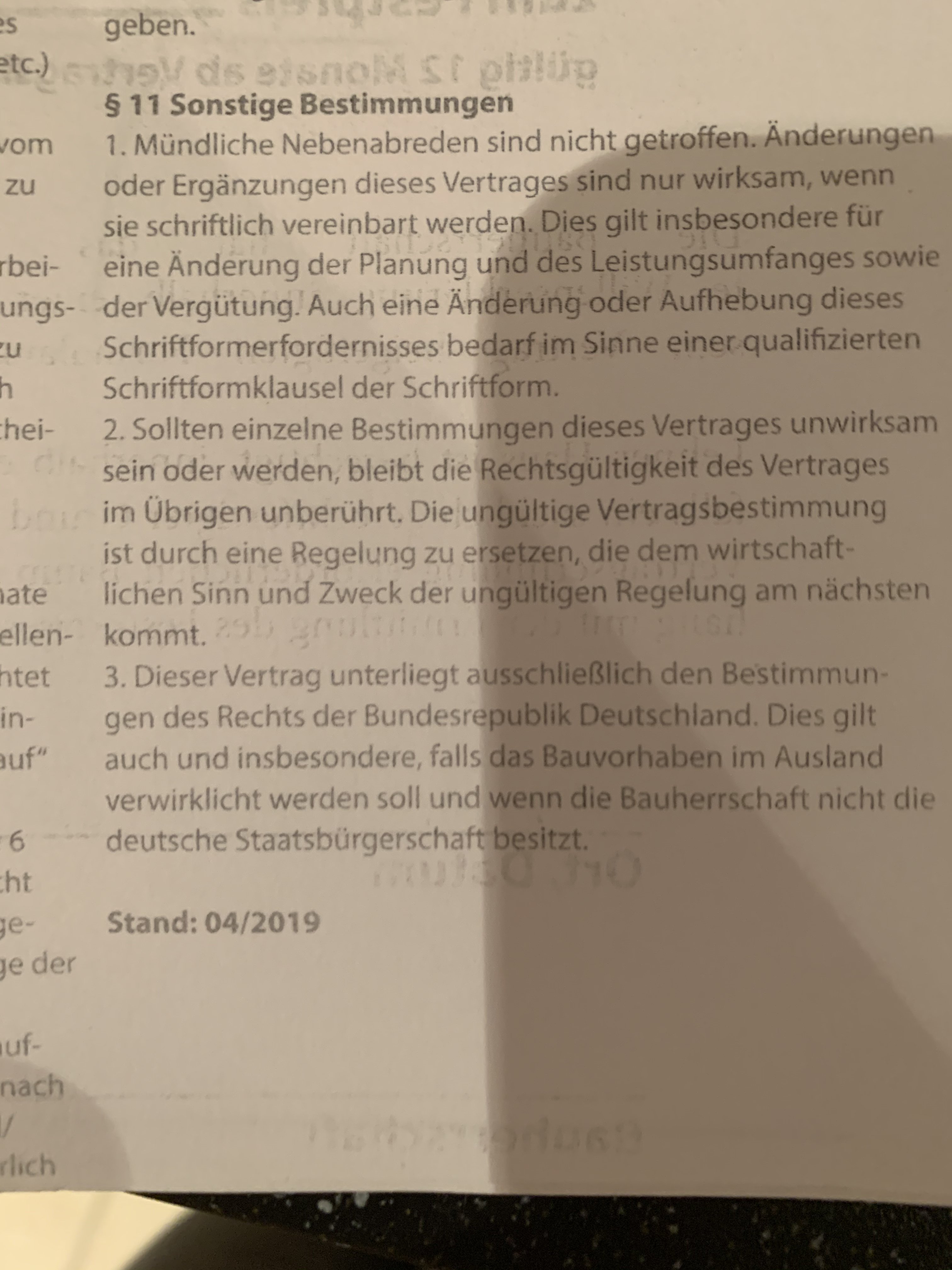

Ausschnitt aus einer deutschen Gesetzesseite mit § 11 Sonstige Bestimmungen und Stand 04/2019.

Z

Zaba12

Bauträger ist unsere Fertighausfirma.

mit Corona können se sich aber nicht rausreden wenn se die falschen Fenster bestellen oder falsche Fenster geliefert bekommen

hab’s nochmal abfotografiert
Bei Bild 9 steht irgendwas von höherer Gewalt, im obersten abgeschnittenen Absatz.
Dazu gehört auch Pech

Wie gesagt frage Deine GU, ob was geht. Versuchen kann man es immer.
Zustehen tut Euch aber nix. Da nicht vereinbart.

Y

ypg

Irgend etwas stimmt da aber nicht.

Das wurde uns heute 17 November 20 mitgeteilt und naechste Woche Mittwoch waere Stelltermin
Wir haben Miete fuer weitere Monate zu zahlen obwohl wir schon laut finanzierungsplan seit November im Haus sein sollten.
Wenn am 25.11. der Stelltermin gewesen wäre, dann liegt ihr ordentlich mit der Planung fehl, denn hätte hätte Fahrradkette wärd ihr im November eingezogen?. No.
Ich würde mal sagen: wenn nächste Woche der Stelltermin gewesen wäre, dann würdet Ihr Ende Februar, März die Abnahme haben.
Dass der Finanzierungsplan mit einer Fertigbaufirma kollidiert, da letztere in den letzten Jahren erst nach oft 12 Monaten oder 18 Monaten den Stelltermin anbieten, das ist nicht neu und kein Einzelfall. Jeder hat da so sein Päckchen zu tragen.

Natürlich sind die Dinge jetzt mega übel, und es ist verständlich, dass Du wütend bist, aber sachlich und einen kühlen Kopf sollte man beim Hausbau schon haben. Und Geduld.
Eine Fehllieferung ist immer möglich. Ja, immer ärgerlich. Bzw ist es weniger ärgerlich, wenn massiv gebaut wird, denn dann kann man oft weiterbauen.
Für mich ist das Resümee: noch ein Nachteil der Fertighausbranche: erst, wenn alles vormontiert, wird das Haus gestellt. Keine Möglichkeit, extern Einfluss auf Dinge, die nicht so laufen, wie sie sollen, zu nehmen.
Und ich wette: jeder hier im Forum hat eine Sache erlebt, wo es ihm ähnlich ergangen ist. Allerdings verdrängt man so etwas später :)

Edit: ohne das jetzt gelesen zu haben: wegen Falschlieferung eines Dritten kann der Häuslebauer nichts.

Y

YourValentine

@ypg - als wir den Vertrag unterschrieben haben letztes Jahr 2019 im Sommer war der Plan dass wir spätestens Dezember 2020 drin sind. Jetzt waren wir mit Einzug im Mai und jetzt sind wir wahrscheinlich im August:

S

Stefan001

Wie verhält es sich denn mit den weiteren Absprachen? Der Bauvertrag ist ja nur ein Teil davon.
Wenn man im Anschluss Gespräche führt um diesen zu ändern, und der GU sagt "Wenn ihr den Vertrag wie folgt ändert, verspreche ich euch eine Aufstellung zum Datum X".
Dann ist das doch sehr wohl relevant oder nicht?
Wenn du das schriftlich hast, könnte es durchaus die Mühe-Wert sein.
Und das Risiko von Pech sollte beim GU liegen, schließlich hat nicht der TE den Fensterlieferanten beauftragt. Es macht allerdings schon einen Unterschied mit welcher Begründung die Fenster nicht oder falsch geliefert wurden.

H

haydee

@ypg nein das hat nicht mit Fertighaus zu tun. Nicht jeder Fertighaushersteller hat eine so hohen Fertigungsgrad. Es gibt von nur die Wände ohne alles bishin zu fertig einschließlich Armierung

@YourValentine
Ich würde sagen Pech und es probieren wie von @hampshire vorgeschlagen. Theoretisch hätte es bei der Wareneingangkontrolle auffallen müssen, praktisch nein. Es sind beide Farben vorhanden. Auch für den Fertighaushersteller bedeuten die flaschen Fenster Kosten. Ich weiß ja nicht wie weit der Fertigungsgrad in der Werktstatt ist, vielleicht währe es ein Kompromiss die Fenster später einzubauen und jetzt zu stellen. Bei ihm stehen die Wände auch nur im Weg rum. Müssen rausgeräumt und später wieder eingeräumt werden.
