地基承载力不足100% - 基础额外费用是否足够?

  • Erstellt am 2017-12-04 19:42:49

fortuneflake

2017-12-04 19:42:49
  • #1
你好,我们为我们的地皮做了一份土壤报告:


由于我们的土壤不是100%承载力,所以会产生额外费用。

以下条款已经包含在总承包商的标准中:

基础
基础采用带钢筋的20厘米厚混凝土板C25/30施工,包括环绕的防冻裙板,
作为宽约30厘米、深90厘米的条形基础,在机械开挖剥除表土后,
通过土模施工完成。
地板板下部在环绕基础之间挖除约15-20厘米的现有表土,侧面堆放,
并通过供应和铺设碎石垫层替代。碎石垫层的回填在承载力至少为0.2 MN/m²的现有地基上进行。
为了防止浇筑地板混凝土时水分流失,地板板和碎石基层之间铺设一层建筑薄膜。
服务范围内包含15米长的KG管道,包括所需的弯头和连接件,作为地板板下的排水主管道。
排水主管道终止于建筑结构外约50厘米处。

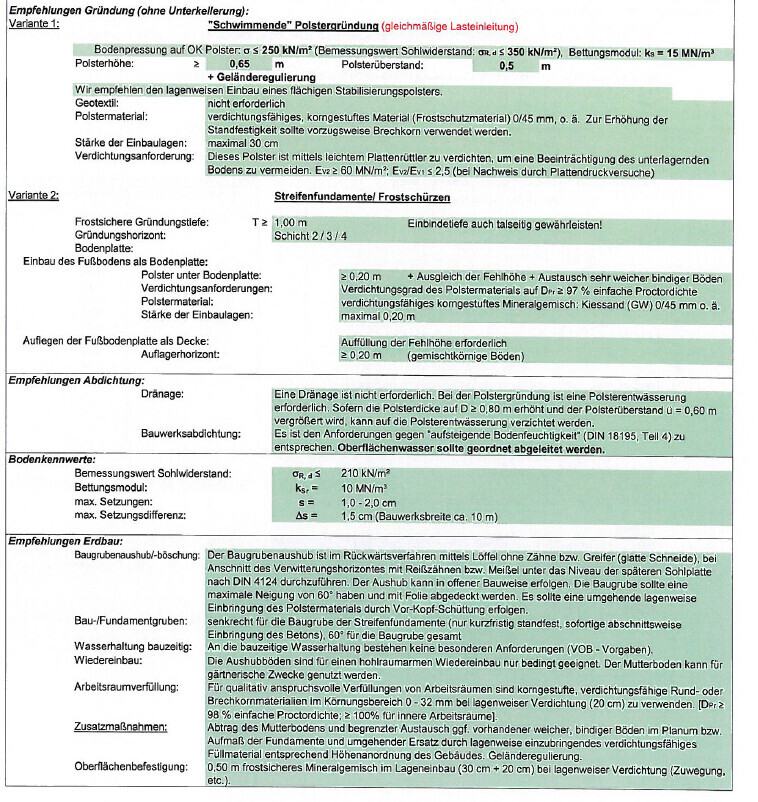

我们根据询价收到以下补充报价:

土壤置换/基础垫层
挖掘至0.80米深的现有土壤,
开挖并侧面堆放,提供承载力良好的回填材料,
分层填入现有基坑作为基础垫层,
四周超出基坑约1米。
在土壤置换区域内,地板板下方
设置宽30厘米、深80厘米的环绕防冻裙板,
采用C25/30混凝土浇筑。
供应约320吨可压实材料
土壤置换面积:15.50米 x 12.50米
额外费用:6,830.00欧元

土方运输
运输和处理无污染的开挖土方材料,
使用三轴车运输,
含装载挖掘机装车
数量:220吨
额外费用:2,618.00欧元

总计约10,000欧元额外费用。
这样足够了吗?
我们咨询了多家现浇房屋供应商,额外费用范围从3,000到17,000欧元都有。

所以我确实有些困惑。


Nordlys

2017-12-04 20:18:58
  • #2
运输在我看来不是很划算,其他都还好。


Aliban2014

2017-12-04 20:23:05
  • #3
也许我有些误解,但是要用什么材料进行填筑和压实呢?

我到目前为止只看到“可压实材料”320吨。混凝土再生材料?碎石?
总承包商会在这里进一步说明吗?


fortuneflake

2017-12-04 20:49:06
  • #4
我们可能会自己处理土壤的运输。附近有一个填埋场。我只是想了解一下以便计算。 我认为应该是碎石。但具体名称没有标明。我还需要再确认一下。


RobsonMKK

2017-12-04 21:35:42
  • #5
自己做?开拖车150次?


Silent010

2017-12-05 16:34:06
  • #6


我无法相信。你们有40吨的卡车吗?用普通的汽车拖车在填埋场我们连10米都开不了,然后我们会卡住。

正如RobsonMKK所说的,你们可能需要连续开好几天,使用挖掘机进行大量装载和运输的费用会高到不划算。


类似主题
05.06.2010用高孔砖还是混凝土建造的地下室?11
18.09.2012带有防冻裙边但无地基的底板结构10
22.12.2016雨水对混凝土板有害吗?12
20.08.2016底板与条形基础15
29.07.2018地板板下的周边保温层,且抹灰层下还有XPS?28
06.10.2016底板有缺陷?22
27.11.2016地板板下方和上方的双重隔热?10
27.03.2017地基板的回填25
15.03.2018斜坡什么时候算斜坡?地下室与地板19
18.08.2017地基板完成 - 施工监督缺席20
06.10.2019带有混凝土芯激活的地基板。你们的看法是什么?46
14.03.2018轻微斜坡,是建地下室还是地板板?16
30.05.2018底板是在上边缘还是下边缘?谁有经验?10
04.07.2019基础接地体(防霜裙边)施工错误15
07.01.2019带有斜坡板基础的房子52
09.02.2019带条形基础和防冻裙边的地板板23
14.10.2019地下室地板板和墙壁上的潮湿25
13.10.2020承载基础结构,地板板的基础垫层27
30.06.2020底座板,混凝土中水泥不足19
22.02.2023140平方米平房的土壤评估报告,WU混凝土的额外费用?33

Oben
